慶陽網訊(慶陽融媒記者 路世玲 )10月11日,記者來到慶陽市“東數西算”產業園區,各建設單位的項目正穩步推進。走進甘肅慶陽“東數西算”源網荷儲一體化智慧零碳大數據產業園,已經投入使用的A1數據樓盡顯大氣。數據樓內,ECC監控中心、主機房、空調機房等辦公區域的各類設備一應俱全,工作人員正在進行最后的測試。
中國能建慶陽大數據中心產業園內A1數據中心外景。
“該項目自建配套110千伏變電站以及生產輔助設置已全面建成投運,三棟數據樓實現封頂,A1數據樓正式投入使用并已完成72%機柜去化,首批約1700架8-12千瓦機柜開始向客戶提供高質量服務。A2數據樓已完成土建工程交安,按計劃將于年底投運,A3、A4數據樓將根據客戶需求逐步投運。”中國能建慶陽大數據中心產業園項目現場工程師王林衛介紹說。

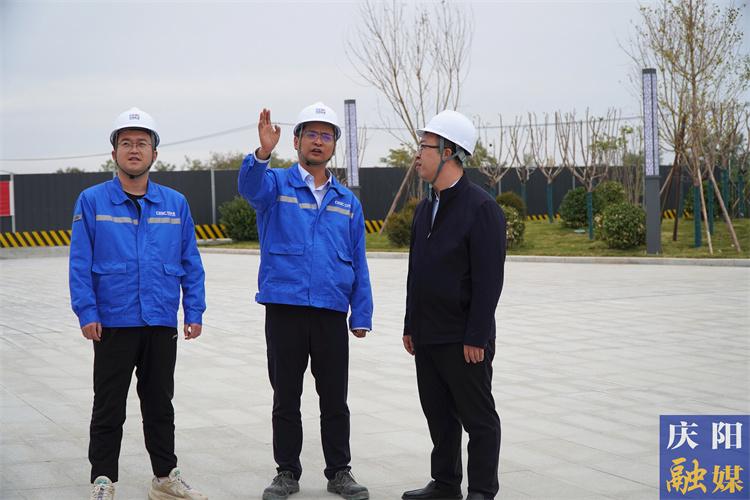

慶陽市住建局工作人員(右一)與中國能建施工方討論項目進展。
據了解,甘肅慶陽“東數西算”源網荷儲一體化智慧零碳大數據產業園項目是中國能建踐行國家“東數西算”戰略的首個“數能融合”項目,也是首個獲得國家政策性開發性金融工具支持的“東數西算”項目,是國家數據中心慶陽集群首個超大型、大功率、全間接蒸發冷卻方式的商業化智算中心,主要承接人工智能及大量的存儲、超算、云計算任務,提升慶陽整體算力供給和服務水平。
“從項目立項到3棟樓土建封頂、A1數據樓點亮投運、變電站帶電投運,僅用了16個月的時間。”王林衛說,“整個項目進展速度如此之快,得益于慶陽營商環境的保障。作為數字經濟招商對接單位的市住建局也持續在平臺搭建、項目招引、產業協同、服務保障上加力突破?!?/p>

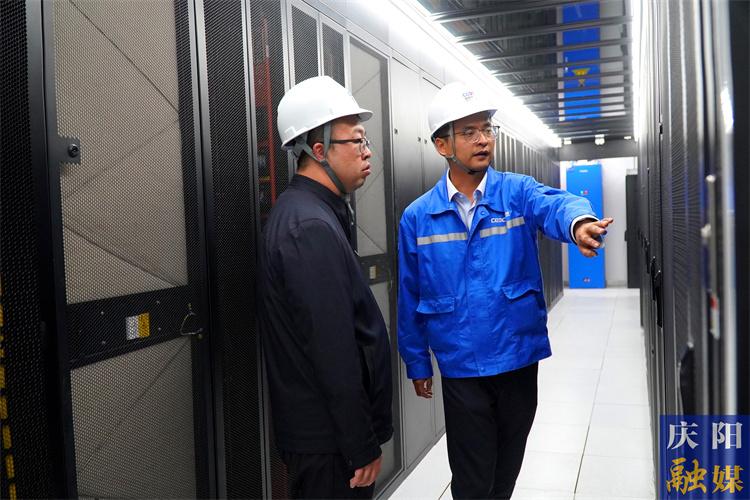

中國能建慶陽大數據中心產業園內A1數據中心內部的主機房。
據了解,在招引中國能建投資建設的慶陽“東數西算”源網荷儲一體化智慧零碳大數據產業園項目中,市住建局成立了工作專班,全過程、全要素跟蹤服務,從項目招標、施工圖審查、施工許可證辦理、消防設計審查、消防驗收等各環節進行了大力的支持、幫助、指導,并在園區的道路交通、水、電等配套設施方面,也有一系列落地配套政策,為企業提供“一對一”“保姆式”服務,讓企業投得舒心、建得愉快。

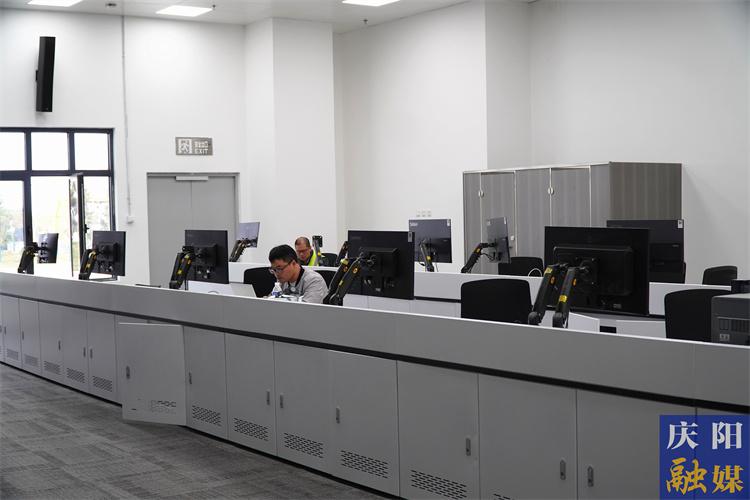

中國能建慶陽大數據中心產業園內A1數據中心內部的ECC監控中心,工作人員進行最后的設備調試。
“截至目前,市住建局共對接企業61戶,其中簽約31戶,注冊公司5戶,落地3戶,完成投資4.5億元,實現稅收220萬元?!笔凶〗ň终?wù)服務科科長齊全勝說,“下一步,數字經濟招商工作專班將按照市住建局招商選資工作進度,圍繞簽約項目落地進一步加強溝通協調,做好手續辦理服務保障,促進所簽項目盡早落地建設?!?br style="box-sizing: border-box; margin: 0px; padding: 0px;"/>
慶陽市住建局?jǐn)?shù)字經濟招商專班工作人員開會討論落地項目的后續保障工作。
