西峰城區熱力集團有限公司的工人們已經開始了為期5個月的夏季維修、保養工作。
慶陽網訊(記者 劉萍凝 ) 離今年供熱季還有三個月時間,慶陽市西峰城區熱力集團有限公司的工人們早已開始了供熱設備夏季維修、保養工作,力爭在8月底完成動載設備調試,9月底完成所有設備檢修并注水,為今年的供熱季做足準備。
8月9日,記者來到西峰城區熱力集團有限公司新區熱源廠,工人們正在緊張有序地進行維修保養工作。夏季維修的項目較多,包括鍋爐本體、輔機、脫硫系統、除塵設備、脫硝系統的更換和保養。西峰城區目前有公建換熱站132座,自建換熱站127座,今年3月份供熱結束后,西峰城區熱力集團有限公司立即安排部署,對城區公建的換熱站進行全面檢修保養,對自建的換熱站督促業主委員會按規定檢修保養。
目前,新區熱源廠按照夏季檢修計劃,已完成鍋爐本體和輔助設備的檢修、更換和保養;東區熱源廠已完成檢修、安裝和積灰清理,即將進行配電系統后期檢修保養、上煤除渣系統檢修;北區熱源廠的輸灰系統、電氣設備后期檢修保養、壓力表效驗已完成;東倉熱源廠將進行水冷壁管疏通、除塵器檢修保養等;廣場路熱源廠計劃對除塵系統、煙風系統進行檢修保養。
除了熱源廠檢修外,還要對城區126公里供熱一級管網及各類閥門進行全面檢修保養。按照檢修計劃,已完成一級供熱管網上安裝的660臺閥門的維護保養,測量了237臺補償器拉伸距離,主要分布在慶化大道、長慶路、蘭州路、北京大道、岐黃大道等路段。

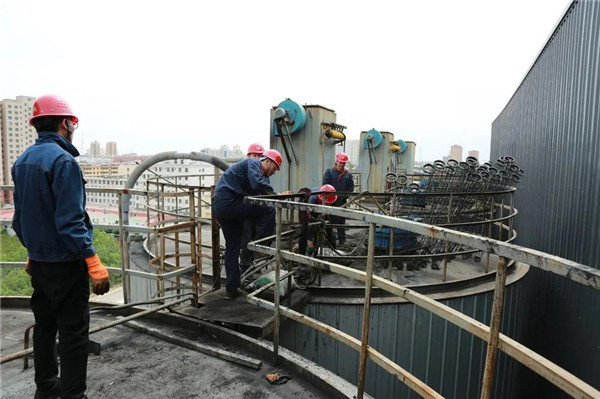

換熱站檢修也是夏季維修保養工作的重點,包括板式換熱片清洗、電氣設備檢修、壓力容器檢修等。西峰城區熱力集團有限公司生產技術部部長張榮鑫介紹,按照計劃分兩個階段對西峰城區公建換熱站進行檢修。第一階段,7月31日前,完成85座換熱站的維修保養和公建換熱站清洗;第二階段,8月30日前,對換熱站的27臺循環泵、補水泵及水處理、電氣設備、閥門、過濾器等設備進行檢修。

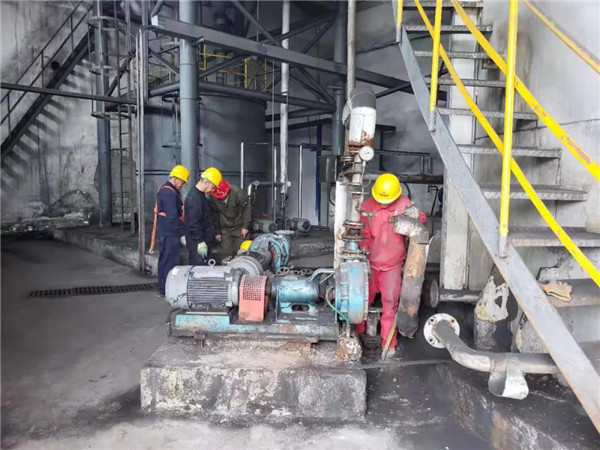

新區熱源廠工人正在進行檢修。
嚴抓私承供熱二級管網改造行為在對供熱設備進行維修保養的同時,一些老舊小區的供熱二級管網改造和熱用戶室內供熱設施分戶改造工程也在進行。
今年3月以來,西峰區華宇名城西區委托有設計、施工資質的安裝企業對小區二級管網進行改造。目前,小區內正在井然有序地進行改造施工。小區業主鄭女士告訴記者,“華宇名城西區供熱管線老化,冬天暖氣總是不太熱,今年終于改造了,我很期待,希望今年冬天不會再受凍了。”
7月20日,國務院辦公廳發布《關于全面推進城鎮老舊小區改造工作的指導意見》?!兑庖姟访鞔_,到“十四五”末,結合各地實際,力爭基本完成2000年底前建成的需改造城鎮老舊小區改造任務。
《意見》提出,涉及城鎮老舊小區的各類設施增設或改造計劃,以及供水、供氣、供熱等專業經營單位的相關管線改造計劃,應主動與城鎮老舊小區改造規劃和計劃有效對接,同步推進實施。
西峰城區熱力集團有限公司在開展私拉亂接管網巡查工作中發現,有施工隊假借西峰城區熱力集團有限公司名義,進入各住宅小區、樓院私下承攬改造工程,存在亂收費問題,給市民的利益造成嚴重損害。這種施工隊往往無規范的設計施工圖紙、技術要求不達標、工程質量不過關、對供熱基礎設施破壞嚴重,存在極大的安全隱患,影響了城區集中供熱管網流量平衡調配和熱用戶的冬季正常供暖。
對此,張榮鑫表示,西峰城區熱力集團有限公司從未委托任何施工隊或個人進小區、樓院承包供熱二級管網改造和熱用戶室內供熱設施改造工程,希望廣大住戶提高警惕,切實維護好自身權益,嚴禁私接亂拉供熱管網和盜用熱行為,規范用熱,文明用熱。同時,歡迎廣大市民舉報假借公司名義承攬工程的施工隊,一經查實,將依法追究相關法律責任。

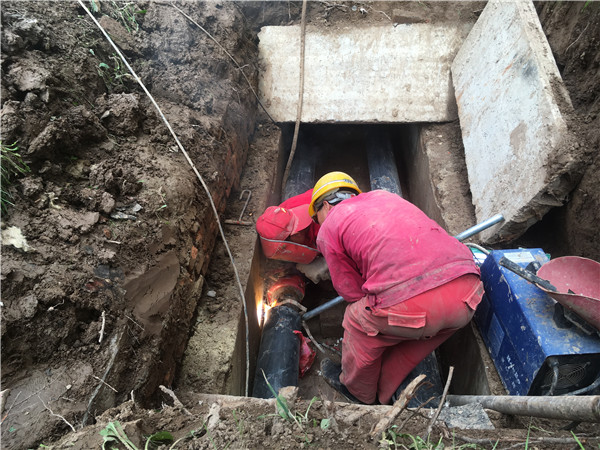

華宇名城小區正在進行二級管網改造。
北區熱源廠改擴建項目即將投入使用西峰城區集中供熱備用熱源和調峰熱源一直是供熱面臨的問題,為了解決好這一問題,按照區委、區政府《關于印發〈西峰區2020年重點項目工作督查方案〉的通知》要求,自4月8日以來,西峰城區熱力集團有限公司緊扣節點,倒排工期,積極推進北區熱源廠改擴建項目工作。
據了解,北區熱源廠位于慶陽市林業學校北側,項目建設用地63.59畝,二期改擴建項目概算投資2.83億元,計劃新建鍋爐房1座,安裝4臺100噸煤粉鍋爐,新建1000立方米煤粉塔4座。采用單塔雙供料系統,配套建設除塵、脫硫、脫硝環保系統,規劃新增集中供熱負荷620萬平方米。
目前,臨建辦公區域、安全體驗區和勞務用房已建設完成并投入使用,附屬設備用房基礎墊層和鍋爐房基礎筏板澆筑已施工完成,當下正在吊裝鍋爐鋼架,這也標志著安裝工程的全面展開。據介紹,力爭在10月31日前,北區熱源廠完成鍋爐設備調試,達到運行工況標準。

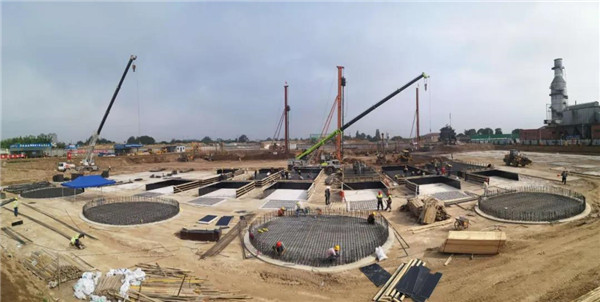

北區熱源廠改擴建項目。
